陜煤石電:項目建設加速推進
吊臂舒展、焊花閃爍,車輛穿梭、機器轟鳴……近日,陜煤石門2×66萬千瓦擴能升級改造項目建設現場一派熱火朝天,建設者們抓安全、搶進度、保質量,開足馬力跑出施工“加速度”,繪出一幅實干爭春的奮進畫卷。

陜煤石門發電公司堅定年內5號機組點火啟動目標不動搖,狠抓“安全、質量、工期、造價”四條主線,全體人員協同作戰、合力攻堅。壓實全員全過程全鏈條安全責任,構建“月專項攻堅+周定期排查+日動態巡檢”全方位監督檢查體系。嚴格把控質量關,對關鍵環節進行重點監督,扎實開展隱蔽工程驗收工作。對工程進度施行“每日通報、每周總結”精細管理,動態梳理施工進度與到圖、到貨計劃,制定催交計劃,強化圖紙、設備供應保障。樹立“全過程造價管控”理念,加強投資動態管控,全力節省項目投資成本。

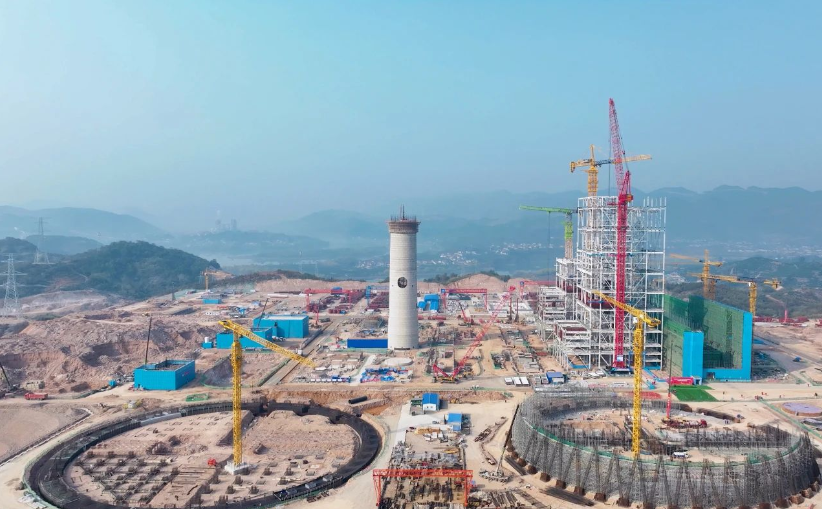

當前,項目處于全面、快速施工階段。1號鍋爐大板梁吊裝完成,受熱面吊裝中,主廠房AB排主體結構完成,煙囪完成88板,1號冷卻塔環基澆筑完成,鐵路隧道掘進453米,為年底5號機組年內點火啟動奠定堅實基礎。(聶冬梅 王詩強)
