自2×1000MW發電項目開工建設以來,黃陵礦業沮源發電公司堅持“以制度定標準、以標準促進度”,加快管理制度體系構建,為項目高質量建設注入強勁動能。

管理效能優化升級
面對項目投資規模大、建設周期緊、參建單位多等挑戰,沮源發電公司打造覆蓋全面、銜接有序、導向清晰的“制度矩陣”。聚焦安全管理、質量控制、投資管控等關鍵環節,制定完善各類制度150余項,實現項目全流程、無死角精準管控。同時,構建“領導班子帶頭示范領學、職能部門聯系實際研學、施工單位主動對標自學”立體化宣講機制,通過生產調度會、部門研討會、線上微課堂、知識競賽等方式,累計開展宣貫活動50余場,推動制度加快落地、加速轉化為行動,切實將制度優勢轉化為治理效能。

項目建設提質增速

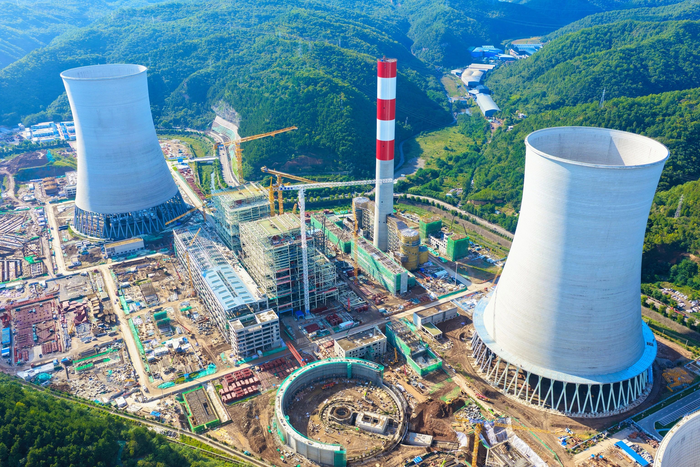

緊扣項目建設節點目標,嚴格落實領導包抓項目機制,定期召開設計聯絡會、工程調度協調會、工程進度質量安全盤點會、監理例會,高效破解施工堵點難點。建立圖紙設計、設備到貨及施工進度良性循環機制,派駐專人駐場催貨,打通制造、發貨、驗收關鍵環節,保障核心關鍵設備優先排產、提前交付。推進標準化示范現場打造,執行工程質量三級驗收制度,常態化進行工程質量抽檢與監理旁站監督,強化隱蔽工程和關鍵工序監管。截至目前,已開展工程過程質量驗收2000余次,監理旁站1200余班次,合格率達100%。各主體工程加速推進,集控樓提前45天完成施工,一號間冷塔提前45天實現到頂,煙囪外筒提前30天順利封頂。

投資管控節流增效
沮源發電公司牢固樹立“批復的概算就是項目投資上限”理念,將“一概算兩清單”制度前置管控,制定設備預付款、投料款及工程預付款、進度款支付計劃,建立工程項目管理臺賬,細化資金管理使用,嚴控工程變更,監督施工單位按圖按規范施工,保障概算剛性執行。定期召開投資概算控制專題會,全面分析費用偏差原因,嚴格履行概算審批程序,從源頭控制投資。截至目前,16個已竣工驗收的前期重點工程均未超概算,結算金額較概算結余1100余萬元,實現節流增效目標。(李俊芳 同語帆 任昱晨)
